新庁舎建設工事の進捗状況等について
更新情報(令和8年1月13日更新)
令和7年12月までの工事進捗状況を掲載しました。
新庁舎建設工事の進捗状況等について

新庁舎建設工事の進捗状況等は、毎月上旬を目安に更新予定としております。
また、建築工事受注者である清水建設株式会社の公式ホームページ内にも掲載していますので、以下のリンク先を参照してください。
清水建設株式会社 公式ホームページ:https://www.shimz.co.jp/construction/yachiyo/index.html<外部リンク>(※)
※騒音・振動計の数値は、リンク先の「工事紹介」のページ下部よりご覧いただけます。
令和7年12月
起工式を執り行いました
令和7年12月15日(大安)に、建築工事の受注者である清水建設株式会社千葉支店主催のもと、新庁舎建設工事の起工式を執り行いました。
起工式には、市長をはじめとする市職員及び市議会議員、設計・監理者、施工者の37名が出席し、工事の安全を祈願しました。
|
市長による鍬入れ |
市議会議長による玉串奉奠(たまぐしほうてん) |
12月の工事進捗について

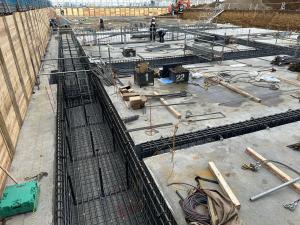

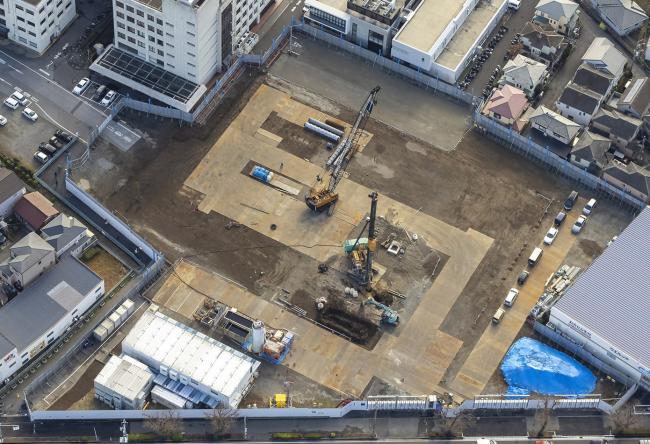

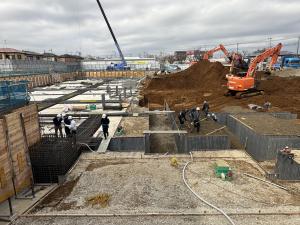

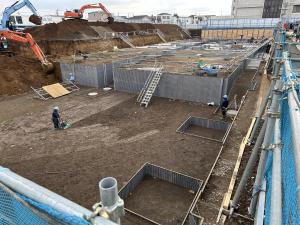

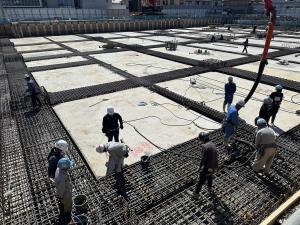

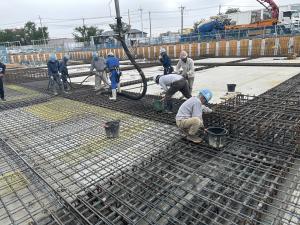

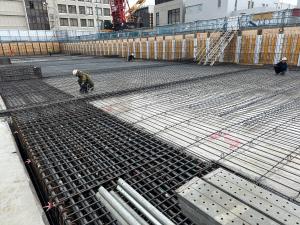

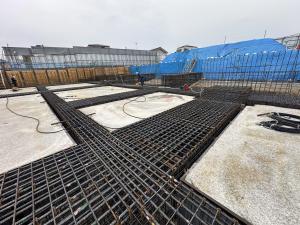

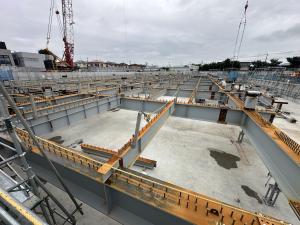

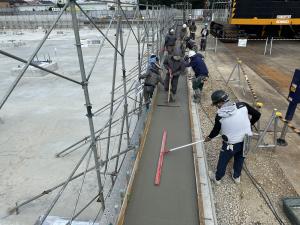

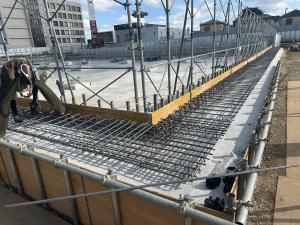

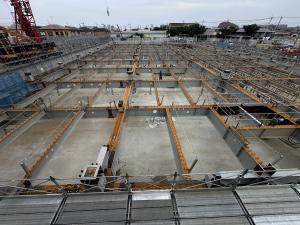

12月より杭工事に着手しました。
杭工事は令和8年1月下旬ごろまで行う予定となっております。
|
|
|

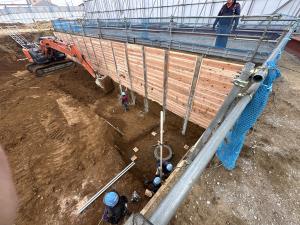

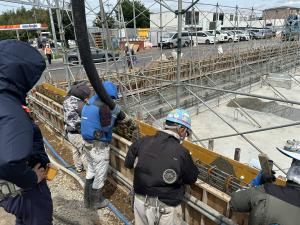

掘削作業 |

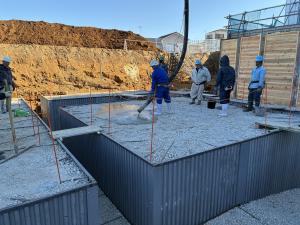

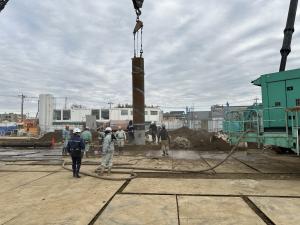

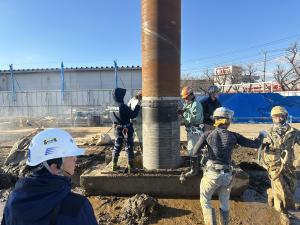

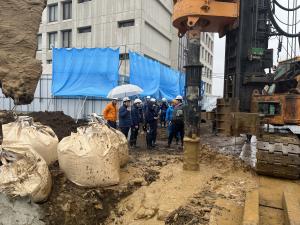

杭の打設作業 |
令和7年11月
11月も引き続き、仮囲いの設置、既存倉庫の解体、外構やアスファルトの撤去を行いました。

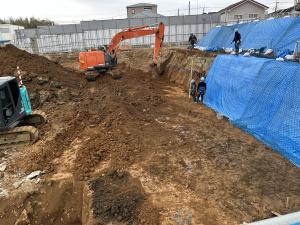

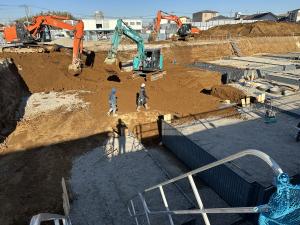

その他、山留工事や整地作業、工事車両の動線確保のため、新川大橋通り側歩道部分の切り下げ工事を行いました。
|
|
|

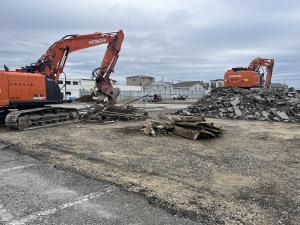

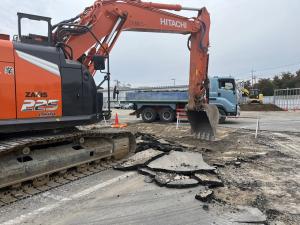

既存アスファルトの撤去作業 |

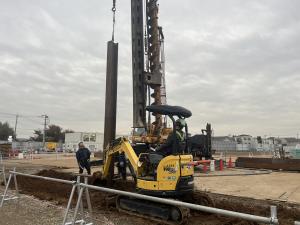

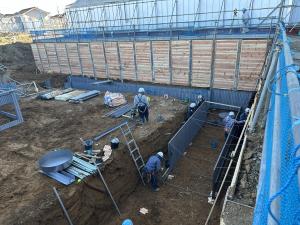

山留工事 |
|

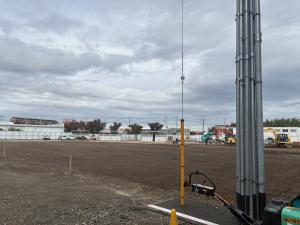

整地作業 |

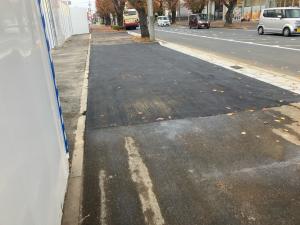

歩道部分の切り下げ工事 |
令和7年10月
令和7年10月1日より、新庁舎建設工事に着手しました。
10月は仮囲いを設置し、既存倉庫の解体、外構やアスファルトの撤去、市役所北側歩行者用通路の整備のほか、現場事務所の設営を行いました。
|
|
|
既存倉庫の解体作業 |
既存アスファルトの撤去作業 |
|

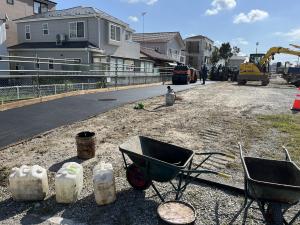

市役所北側 歩行者用通路の舗装作業 |

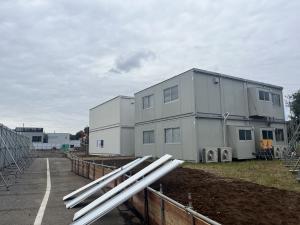

現場事務所の設営 |
令和7年9月
令和7年10月1日より、新庁舎建設工事に着手します。
工事期間中は、近隣の皆様をはじめ、市民の皆様にはご迷惑をおかけしますが、現場の安全管理や周辺の安全対策にも十分配慮いたしますので、ご理解・ご協力のほどよろしくお願いします。
なお、工事期間は令和7年10月から令和9年12月末を予定しております。
|
|

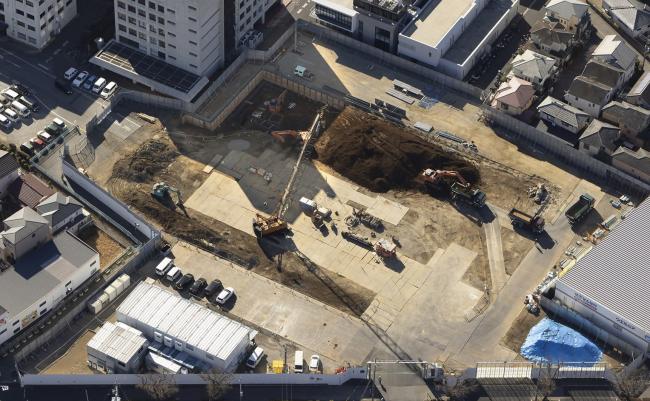

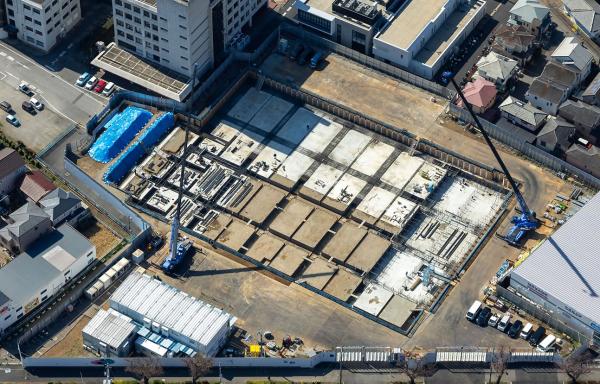

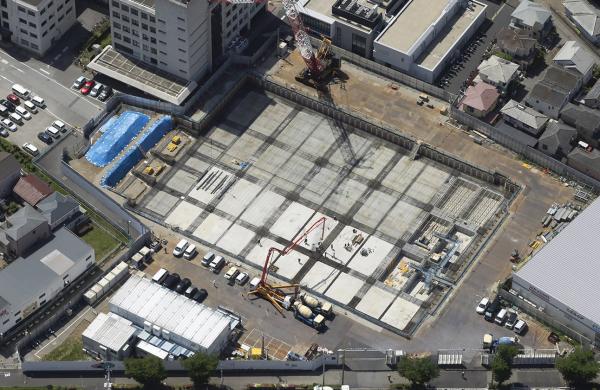

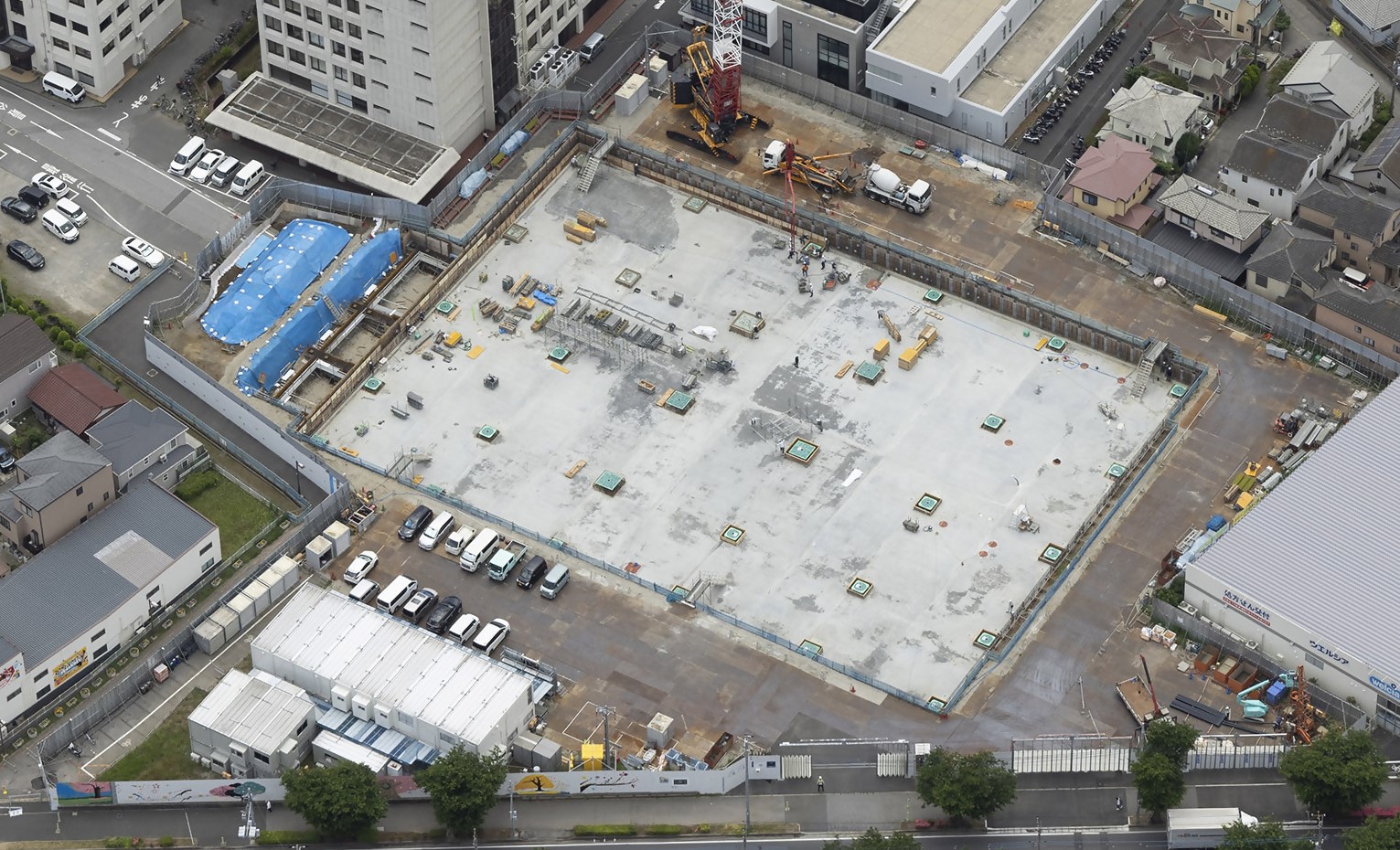

令和7年12月 新庁舎建設現場上空から撮影(撮影:株式会社 エスエス)

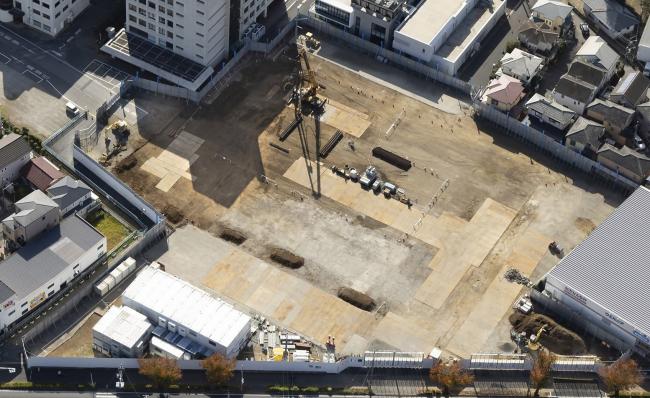

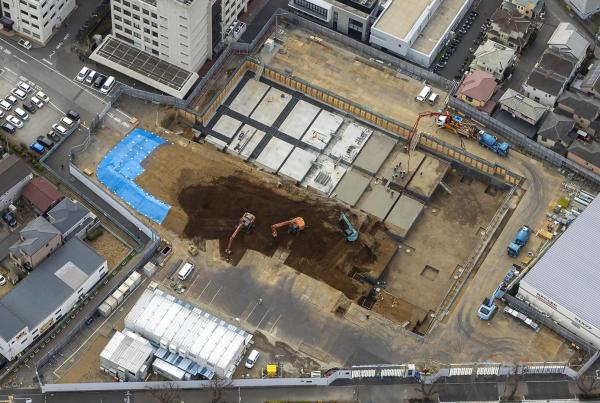

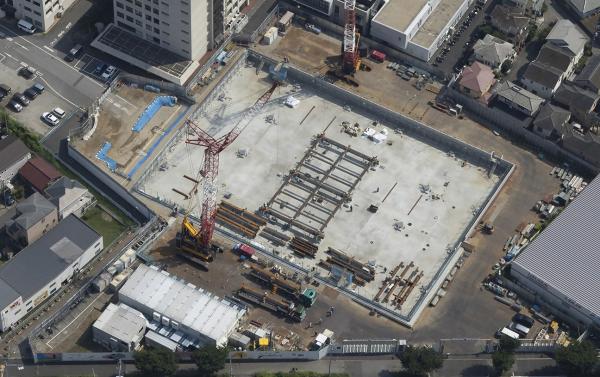

令和7年11月 新庁舎建設現場上空から撮影(撮影:株式会社 エスエス)

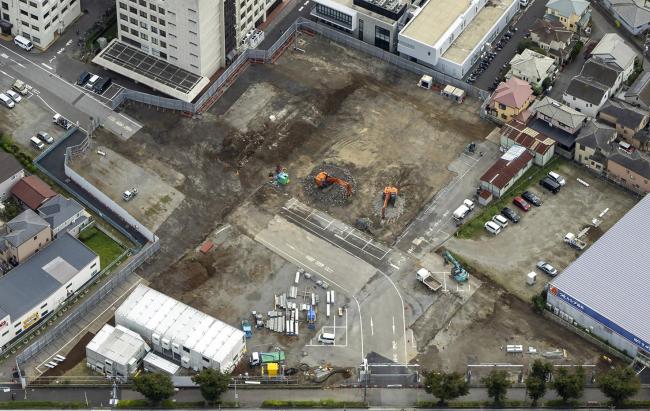

令和7年10月 新庁舎建設現場上空から撮影(撮影:株式会社 エスエス)
令和7年9月 新庁舎建設現場上空から撮影(撮影:株式会社 エスエス)
